ŠTVRTÝ MÍĽNIK VÝSTAVBY

„Pri výstavbe železobetónového skeletu spotrebovali naši dodávatelia skeletu Združenie Adifex a Sytiq viac ako 54 000 kubíkov betónu a 11 500 ton výstuže. Najväčšia rezidenčná stavba stále plynulo rastie a postupne sa odhaľuje spod lešenia. Na stavbe denne pracujú desiatky odborníkov v rôznych profesiách, ktorí spoločne s nami posúvajú výstavbu k ďalším míľnikom.

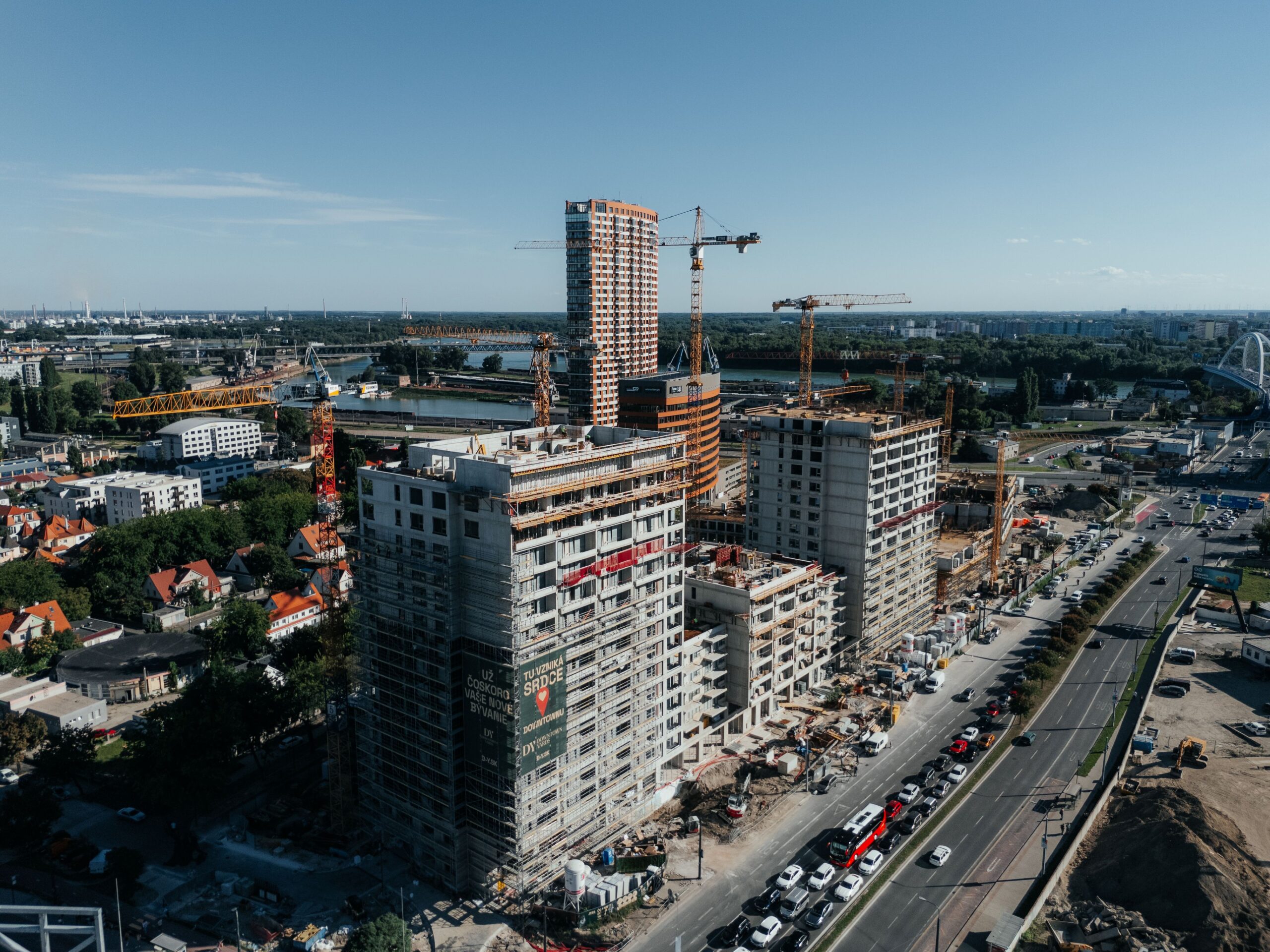

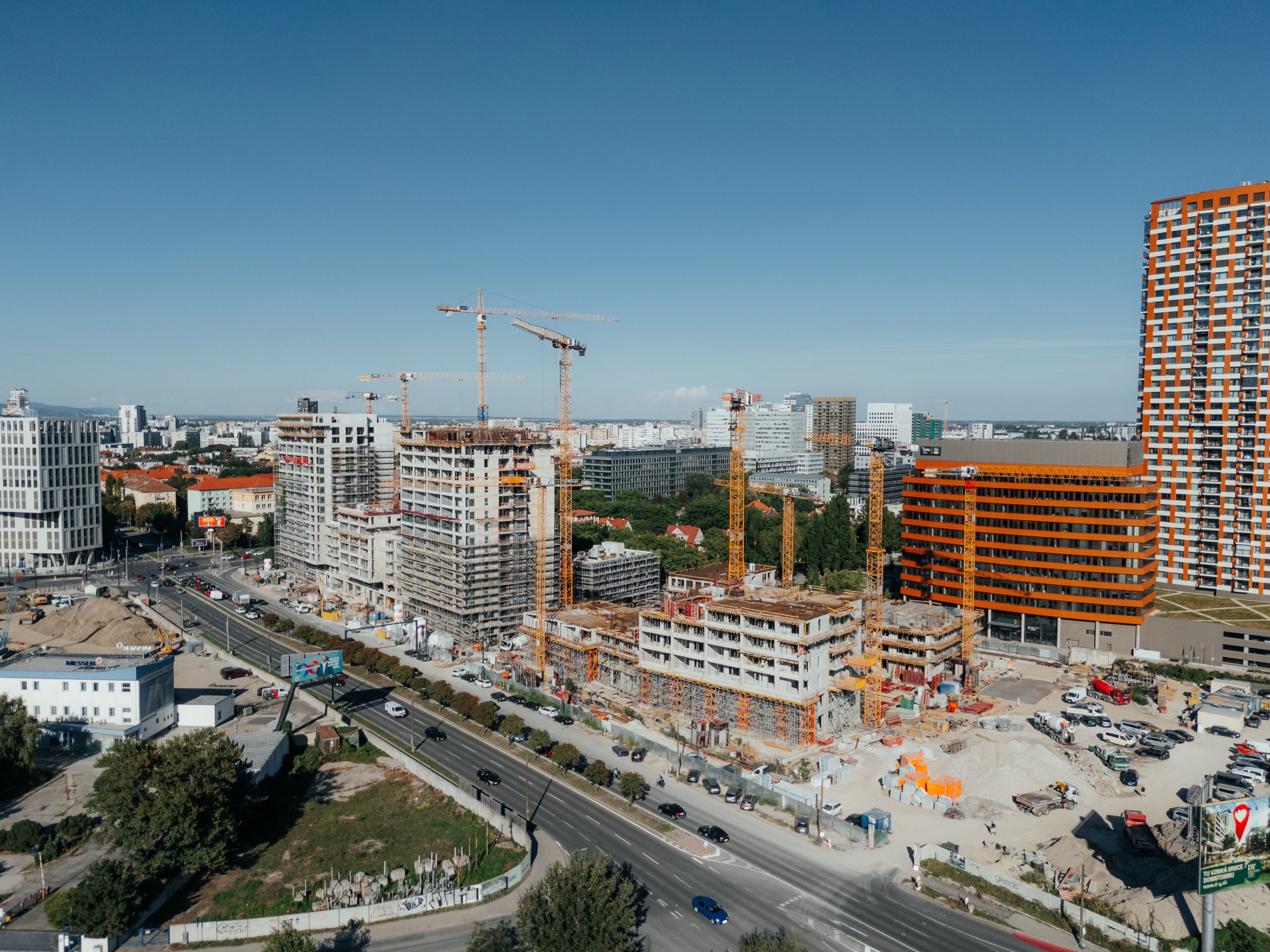

Bytové bloky A – E, ktoré lemujú Košickú ulicu, sa blížia k úspešnému dokončeniu hrubej stavby a my veríme, že v januári budeme môcť vztýčiť glajchu na najvyššom bode rezidenčnej časti projektu. Postupne tu zatepľujeme skelet budov a aj fasády sú vo vysokom stupni rozpracovania. Súbežne prebieha montáž okien a výplní otvorov, kde sme sa momentálne priblížili k 92 %.

Na objektoch F-H sú fasády takmer finálne a okrem najvyššieho objektu E, kde finalizujeme železobetónový skelet, pracujeme aj na strechách všetkých spomínaných budov.
V oblasti terénnych prác sme sa výrazne posunuli – hydroizolácia a zásyp vnútrobloku sú dokončené na približne 80 % plochy. Aktuálne prebieha realizácia novej cestnej komunikácie – predĺženie Valchárskej ulice – ktorá prepojí Košickú a Plátennícku ulicu. Okolité komunikácie, vrátane kompletne zrekonštruovanej Plátenníckej ulice a nového cyklochodníka sú v procese kolaudácie.

V interiéroch prebiehajú inštalačné práce na rozvodoch médií, ktoré sú dokončené približne na 70 %. Potery, omietky a obklady (PSV práce) sú v súčasnosti hotové na približne 50 % bytov.

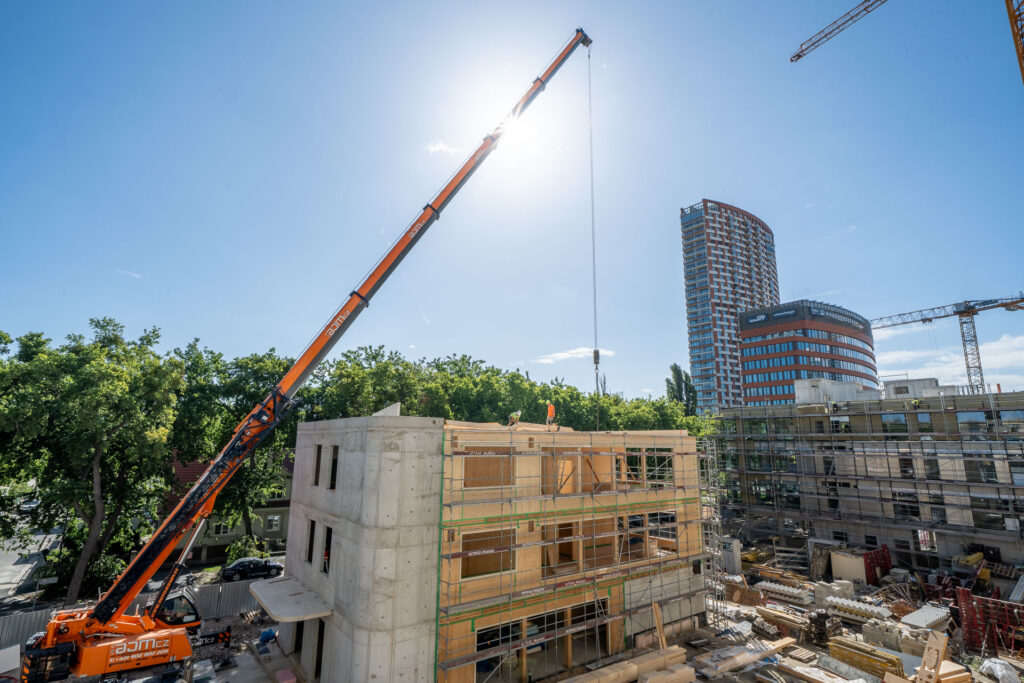

Významným míľnikom posledných mesiacov je dokončenie skeletu hrubej stavby budovy materskej školy, ktorá bude hybridnou drevostavbou v pasívnom štandarde – prvou svojho druhu v portfóliu našej spoločnosti. Objekt má už aj strechu so svetlíkom, dokončená je presklená časť fasády a aj časť vnútorných sadrokartónových konštrukcií. V súčasnosti pokračujeme s realizáciou fasády.

Na prvých dvoch multifunkčných blokoch sme vo finálnej fáze realizácie fasády a objekty sú pripravené na dokončenie podľa predstáv klienta.

Na koordinácii všetkých prác spolupracujeme s našim dlhoročným partnerom – GLEEDS Česká republika, s.r.o., organizačná zložka GLEEDS Slovensko, ktorý sa podieľal aj na manažmente výstavby projektu Eurovea 2.

Záujem o bývanie v Downtown Yards je stále vysoký a v blokoch A – E sme dosiahli takmer 80 % vypredanosť.

Za nami je množstvo úspešne ukončených prác, no ešte viac výziev nás čaká. Každý deň prináša nové situácie, ktoré vyžadujú rýchle rozhodnutia a precíznu koordináciu tímov. Našim cieľom zostáva dodať projekt v najvyššej kvalite, načas a v súlade s požiadavkami našich klientov.“

Radoslav Christov
projektový manažér projektu Downtown Yards

Súvisiace články

  • Downtown Yards

    Downtown Yards má skolaudovanú prvú etapu

    Multifunkčný projekt Downtown Yards od JTRE, najlepšieho rezidenčného developera za rok 2026 na ASB GALA, dosiahol kľúčový míľnik. Prvá etapa novej mestskej štvrte na rozhraní ulíc Košická, Mlynské nivy a Plátennícka má právoplatné kolaudačné rozhodnutie. Po úspešnom zavŕšení hlavných stavebných prác tak JTRE začína s administratívnymi krokmi smerujúcimi k postupnému odovzdávaniu bytov a komerčných priestorov novým majiteľom. […]

  • Pri kampani nehrala umelá inteligencia len vedľajšiu úlohu, ale stala sa kľúčovým nástrojom v rukách tvorcov

    V ére digitálnej transformácie sa umelá inteligencia (AI) stáva neoddeliteľnou súčasťou kreatívnych procesov v mnohých odvetviach, vrátane marketingu a reklamy. Ako môže AI obohatiť tradičné prístupy a priniesť nové možnosti pre tvorbu kampaní? Pri launch kampani pre realitný projekt Downtown Yards od JTRE, nehrala umelá inteligencia len vedľajšiu úlohu, ale stala sa kľúčovým nástrojom v […]
